|
聯系我們 | ||||
---|---|---|---|---|
|
運維檢修簡訊發布日期:2023-04-14 瀏覽:478
核心提示:在圓滿完成二十大保供電任務之后,10月27日,駐馬哨光伏電站便緊鑼密鼓地投入全站年度檢修試驗工作。今年全站檢修試驗工作主要圍繞:一二次設備定檢試驗、變壓器設備清掃和防腐、設備保護測控屏柜檢查和清灰、無功補償裝置清掃和維護,升壓站龍門架金具檢查與防腐,站內設備及場內集電線路消缺及安全生產隱患整治、各變壓
在圓滿完成“二十大”保供電任務之后,10月27日,駐馬哨光伏電站便緊鑼密鼓地投入全站年度檢修試驗工作。

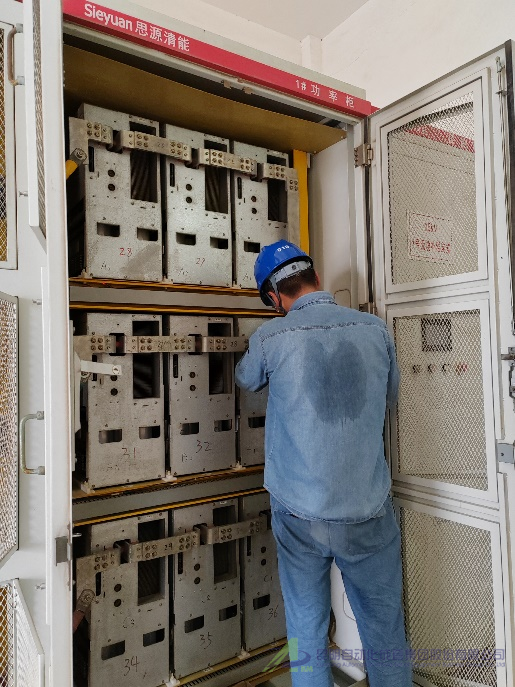

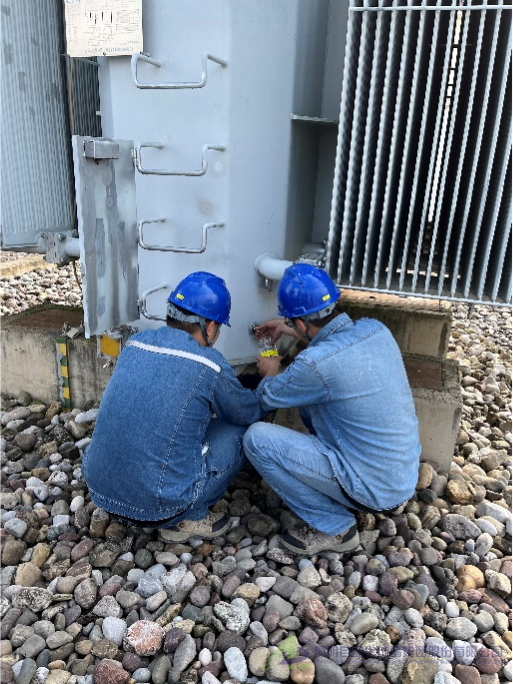

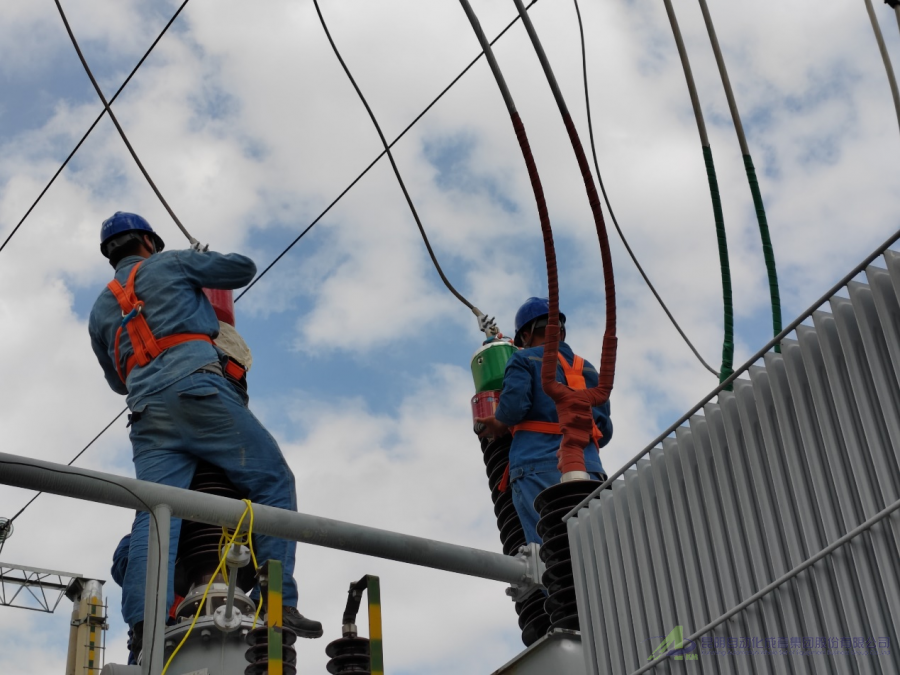

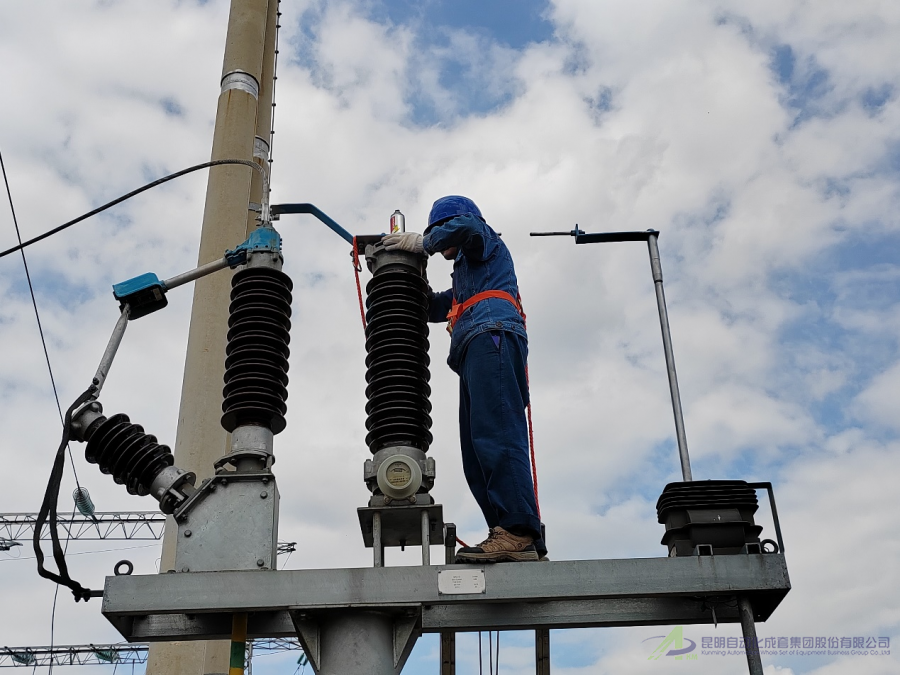

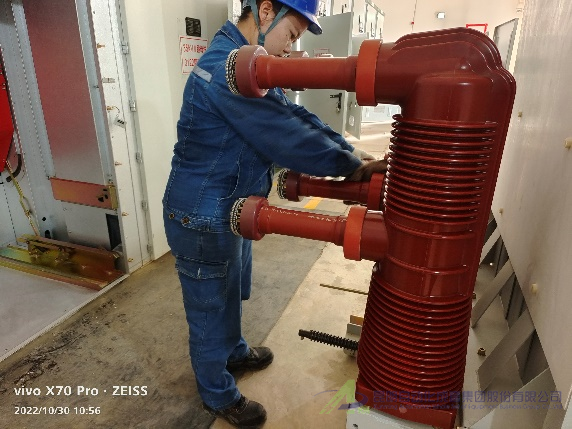

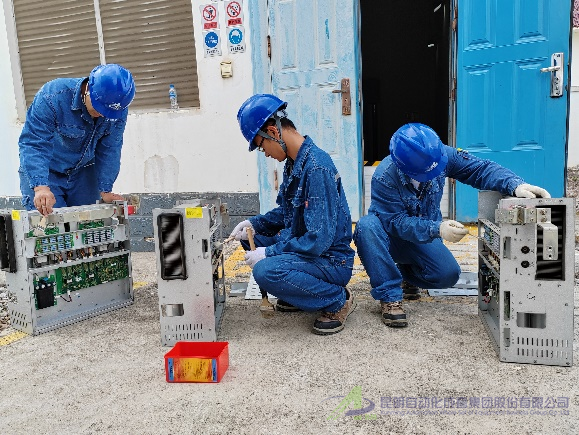

今年全站檢修試驗工作主要圍繞:一二次設備定檢試驗、變壓器設備清掃和防腐、設備保護測控屏柜檢查和清灰、無功補償裝置清掃和維護,升壓站龍門架金具檢查與防腐,站內設備及場內集電線路消缺及安全生產隱患整治、各變壓器取樣檢驗、箱變抽檢等主要項目來開展。 此次電站全停檢修試驗工作時間緊、任務重,為確保安全、有序、高效地完成此次檢修任務,駐馬哨光伏電站提前幾個月確定好檢修項目、編制檢修物資計劃。在運維事業部的統一領導下,電站通過定計劃、分任務、明責任,充分利用現有的人力和物力資源,設立安全、質檢小組、四個檢修小組和一個電氣倒閘操作小組。各小組各司其職,分工協作。 經過全站人員的共同努力,為期五天的全站檢修試驗工作于計劃完工日期10月31日結束,并于當天晚上按調度命令完成全站復電工作。 此次,檢修任務的圓滿完成,為進一步提高設備可靠性提供了技術保障,為完成全年安全生產任務奠定堅實基礎。
相關企業新聞
點擊排行 |
