多項目齊心協力 改造服務再創佳績發布日期:2021-05-07 瀏覽:1537
核心提示:2021年4月20日220kV多晶硅變電站正式開啟了10kV I段負荷改造工程,2021年04月20日至27日,在工作負責人蘇群的帶領下,變電站進行了負荷改造工程土建基礎施工、戶外開關柜安裝、電纜槽盒安裝、電纜敷設及改道、做電纜接頭及電纜接入等工作,并于2021年4月26日將全部多晶硅負荷改造完成并投運成功。這次改造工程得到了駐馬哨

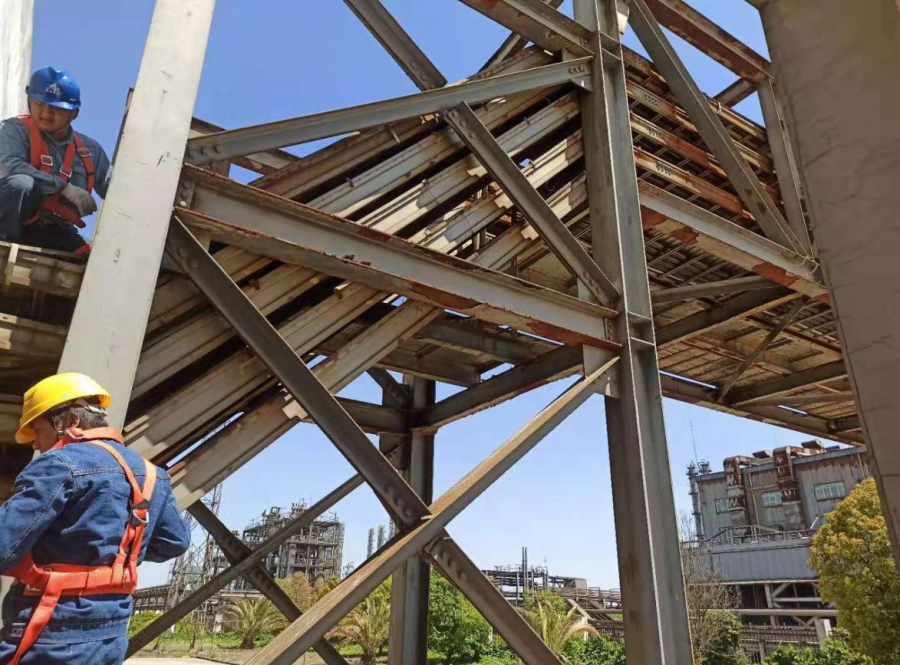

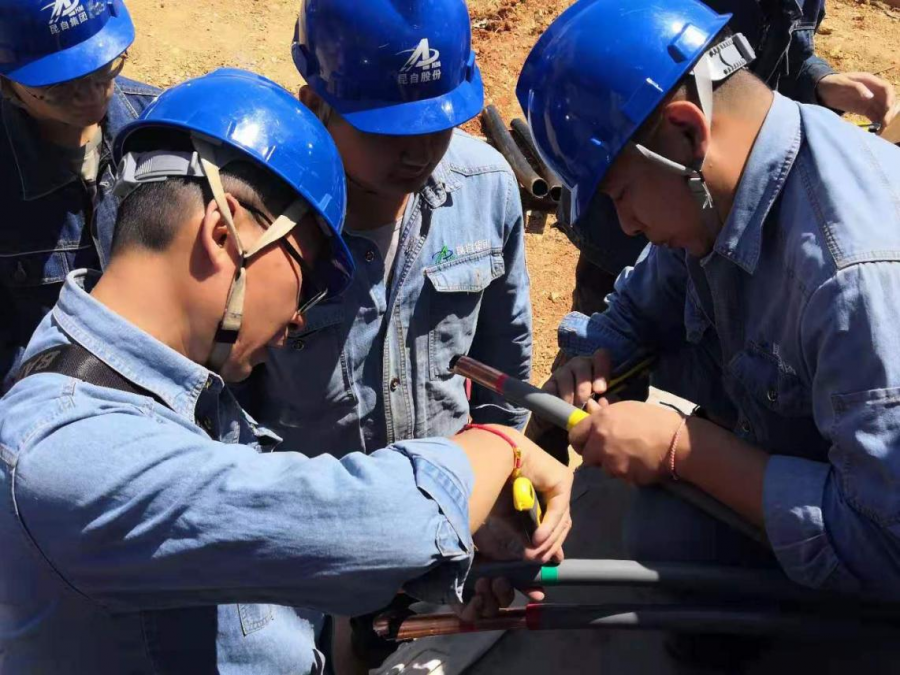

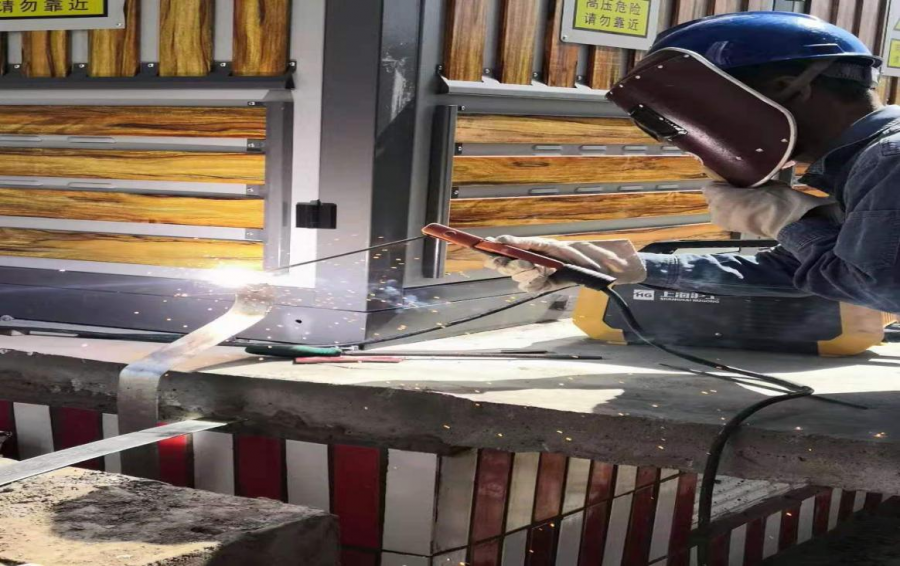

2021年4月20日220kV多晶硅變電站正式開啟了10kV I段負荷改造工程,2021年04月20日至27日,在工作負責人蘇群的帶領下,變電站進行了負荷改造工程土建基礎施工、戶外開關柜安裝、電纜槽盒安裝、電纜敷設及改道、做電纜接頭及電纜接入等工作,并于2021年4月26日將全部多晶硅負荷改造完成并投運成功。
這次改造工程得到了駐馬哨光伏電站項目、汽車園變電站項目各位同事的大力支援和技術協助,在公司各級人員的積極協調和共同努力下,大家眾志成城,提前五天圓滿完成了多晶硅變電站10kV I段負荷改造工程。 在負荷改造工作中,全體工作成員積極克服當?shù)貧夂蜃兓F(xiàn)場施工空間狹窄、人員施工經驗不足的困難,統一行動聽指揮,精誠協作、團結共進、認真總結,以飽滿的精神和熱情,在確保工程質量的同時縮短工期,提前完成負荷改造工程的主體施工工作,得到業主的一致好評。 大家在充滿自豪的同時,也認真總結經驗和存在的不足,以便運維服務分公司將來更好地為業主和客戶提供服務,力求將運維服務做到最好,砥礪前行,再創佳績。 相關企業新聞
