    白鶴廠風電場線路工程簡報

    發布日期:2020-04-28 來源:工程分公司文/隨緣瀏覽:1550

    核心提示:白鶴廠風電場線路工程簡報
     我公司在進行白鶴廠風電場升壓站廠用電外來備用電源10kV線路建設過程中,該線路N2至N3號桿需要跨越10kV楚大復線東甸支線N1-N2號桿。

    微信圖片_20200507110751

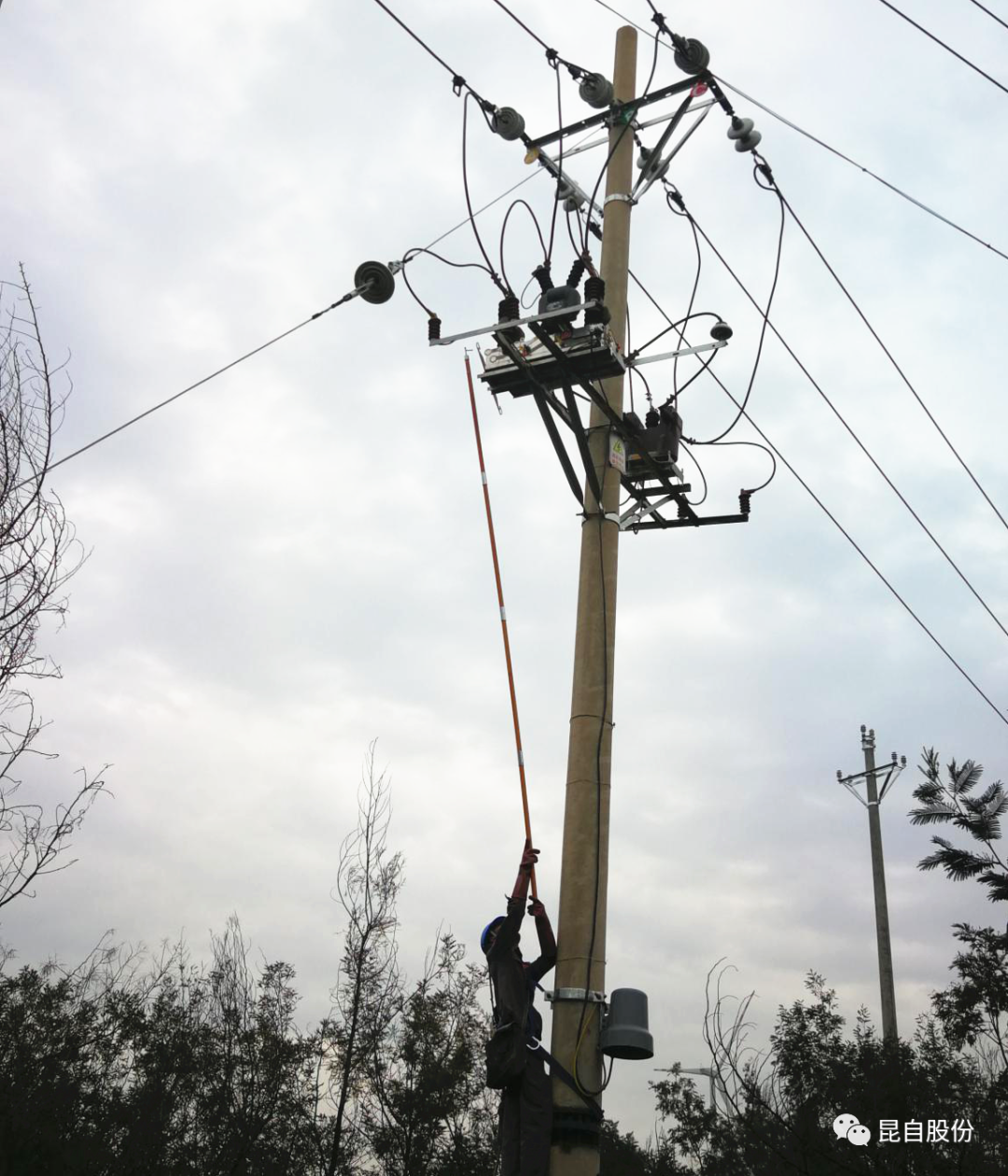

    停電操作

    由于10kV昆楚大復線施工用電線路是昆楚大復線高速公路施工用電的主要電源,停電涉及的工作面比較廣。項目部在開工伊始就將此項工作作為重點工作進行部署,一方面積極與供電部門和昆楚大復線高速公路指揮部積極溝通協調;另一方面及時組織施工人員、設備、材料,對相關線路區段進行立桿、架線,為跨越工作進行準備。

    微信圖片_20200507110756

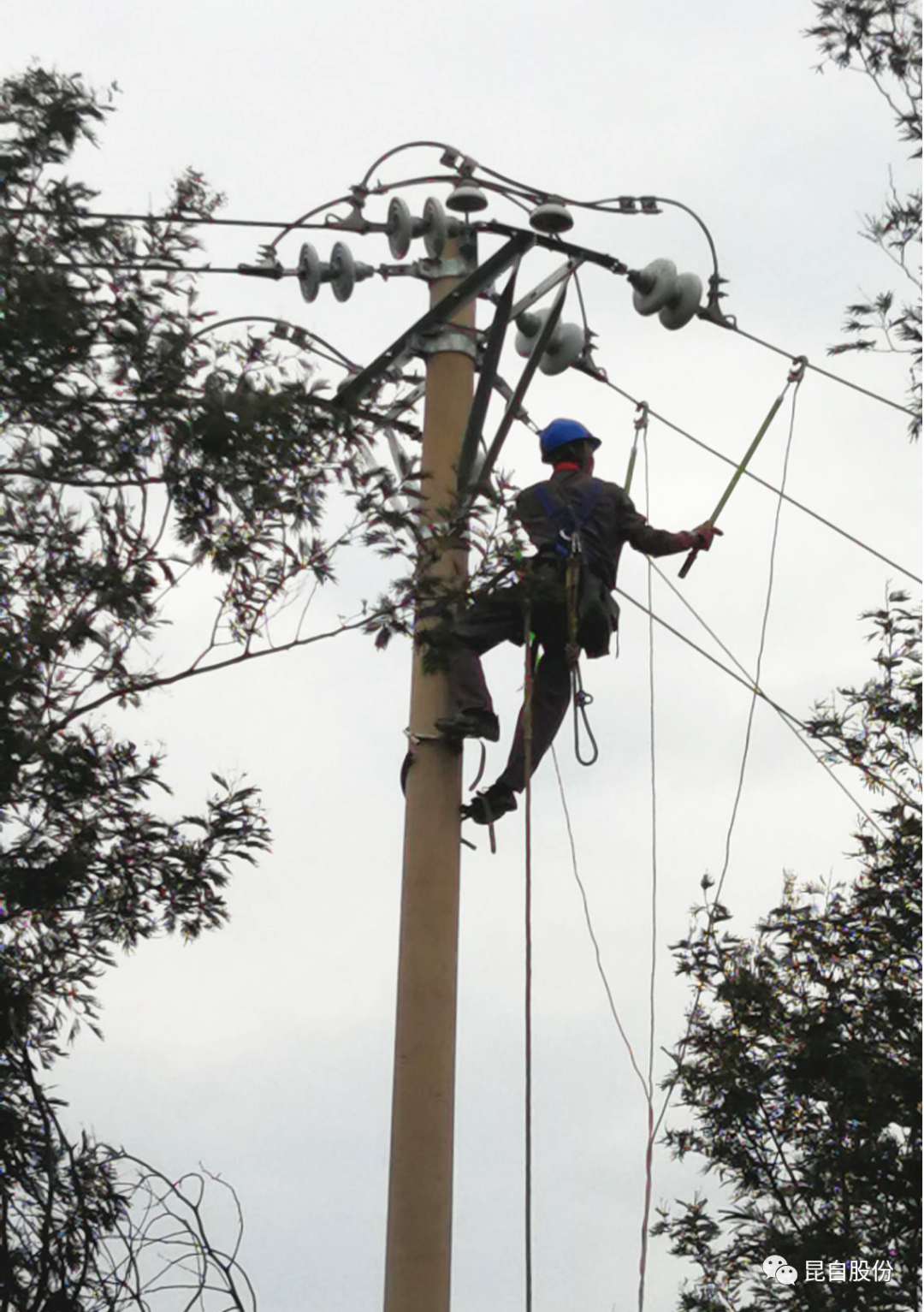

    裝設接地線

    微信圖片_20200507110800

    跨越工作完畢

    4月24日昆楚大復線高速公路指揮部同意進行停電跨越工作,由于準備充分,協調及時,僅用了3個小時就順利完成了此次跨越工作。為后續該項目建設工作的順利推進奠定了基礎。
