一级特黄黄色网站_99精品视频只有精品高清1_av变态另类天堂无码_av网站在线嫩草影院

?
    當前位置:首頁 » 企業新聞 » 公司動態 » 正文

    昆自集團施工楊梅山風電場技改項目工程順利完工

    發布日期:2019-12-16 來源:昆自集團文/李宗竹瀏覽:1363


    核心提示:昆自集團施工楊梅山風電場技改項目工程順利完工
     工程名稱:云南楊梅山風電場35kV架空地線及光纜技改為OPGW工程施工

    項目地點:曲靖市陸良縣

    工程概況及施工內容:

    云南龍源楊梅山風電場所有集電線路采用ADSS光纜進行通信,由于ADSS光纜被松鼠等動物多次咬斷造成通信中斷。為從根本上解決此類缺陷,本次改造工程將5條35kV集電線路架空地線及光纜技改為OPGW光纜,涉及集電線路長度約39KM。為保證本次改造時,盡量減少風電場停電時間,改造過程中按照白天停電施工,晚上送電發電的方案進行。本次改造工程在國慶節之前順利完成所有光纜更換工作。工程改造完成后,5條集電線路第一次形成雙環網,保證一臺風機內設備缺陷不影響其他風機的通信,有效提高風機利用率。

    微信圖片_20200506151225

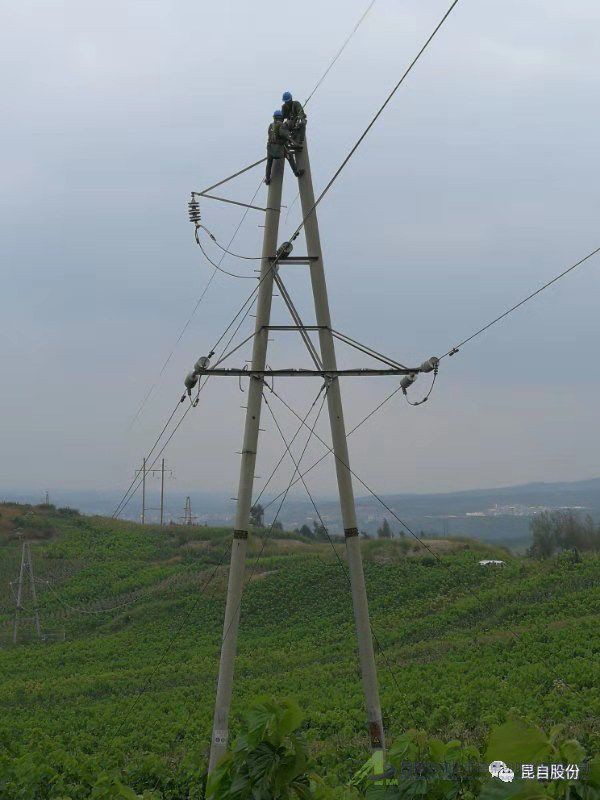

    微信圖片_20200506151230

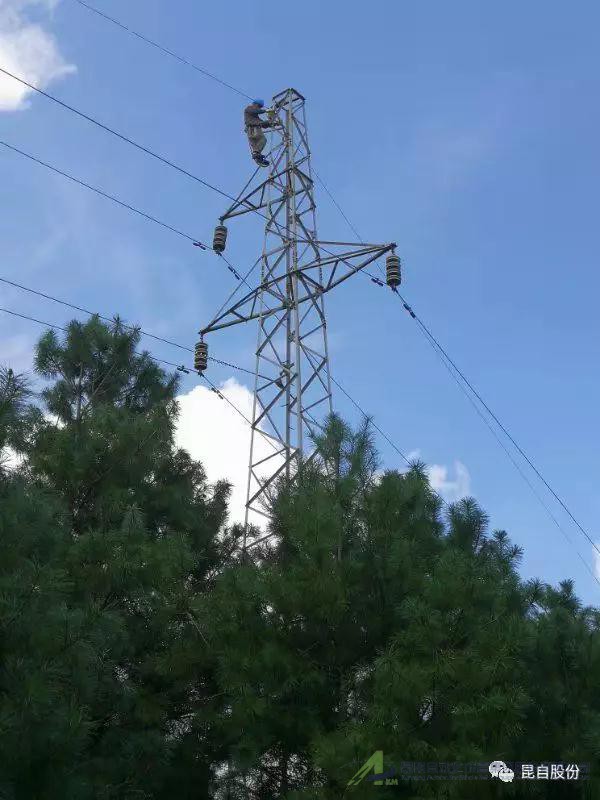

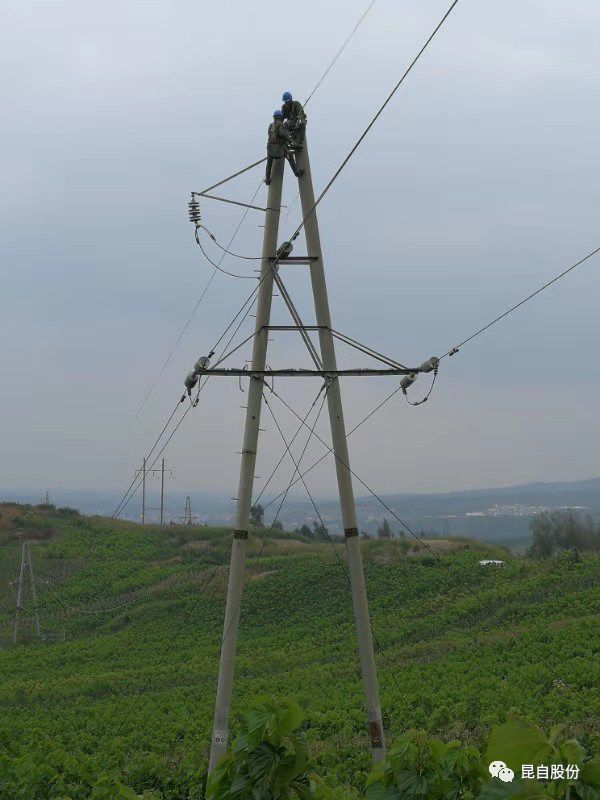

    微信圖片_20200506151233


    工信部網站備案號:滇ICP備15006392號-3
    Phone:400-8888-209
    昆明自動化成套集團股份有限公司 版權所有 技術支持:藍隊云
    ?
