一级特黄黄色网站_99精品视频只有精品高清1_av变态另类天堂无码_av网站在线嫩草影院

?
    當前位置:首頁 » 企業新聞 » 公司動態 » 正文

    昆自集團施工華能瀾滄江漫灣電廠1號機組調速器及發變組保護改造、二期下位機現地控制單元改造順利投運

    發布日期:2019-09-02 來源:能源服務文/李宗竹瀏覽:1359

    核心提示:昆自集團施工華能瀾滄江漫灣電廠1號機組調速器及發變組保護改造、二期下位機現地控制單元改造順利投運
     工程名稱:2-6號機組勵磁調節柜更換、1號和8號機組調速器及發變組保護改造、二期工程下位機現地控制單元改造施工

    項目地點:云縣漫灣電廠

    工程施工概況

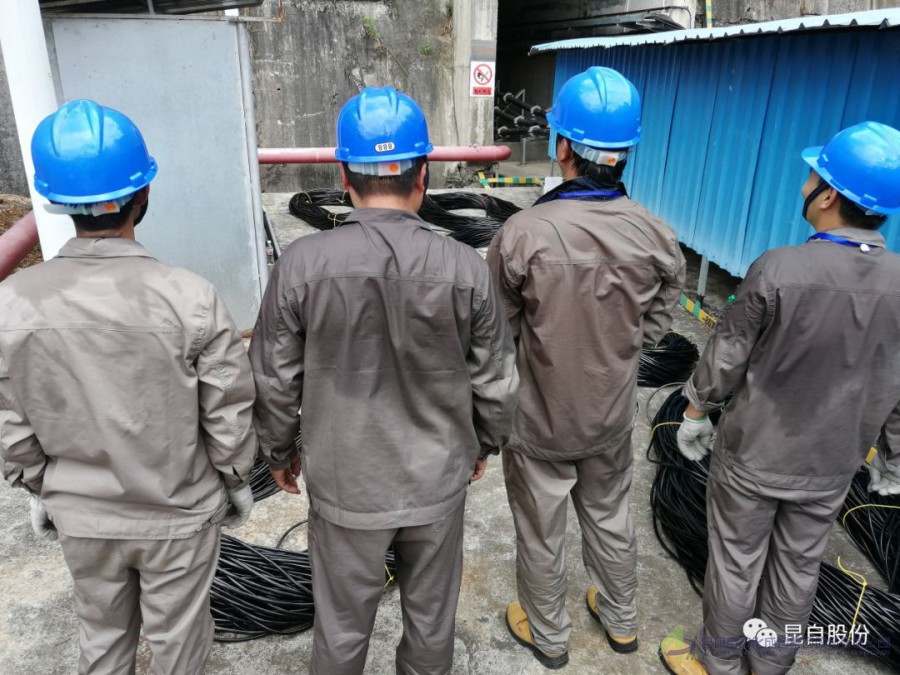

    由昆自集團施工的華能瀾滄江漫灣電廠1號機組調速器及發變組保護改造、二期下位機現地控制單元改造電氣部分包含14面屏柜的所有電纜拆除及敷設、屏柜安裝、接線、配合調試等工作。機械部分包含新調速器主配安裝,相連管路配制、酸洗、耐壓試驗、安裝等工作。

    微信圖片_20200506111944

    微信圖片_20200506111947

    由于本次改造項目停電時間只有34天,需要20天內在狹窄空間內敷設及拆除60000余米電纜,為保證工程進度,工作現場合理規劃,制定每天工作進度節點,晚上統計分析工作完成情況,提升第二天工作效率。經過項目所有人員的不懈努力,克服前期電纜質量缺陷問題耽誤的時間,最終按照預定時間完成所有工作,并于順利投運。昆自人員的施工質量和敬業精神得到業主的一致好評。

    微信圖片_20200506111950

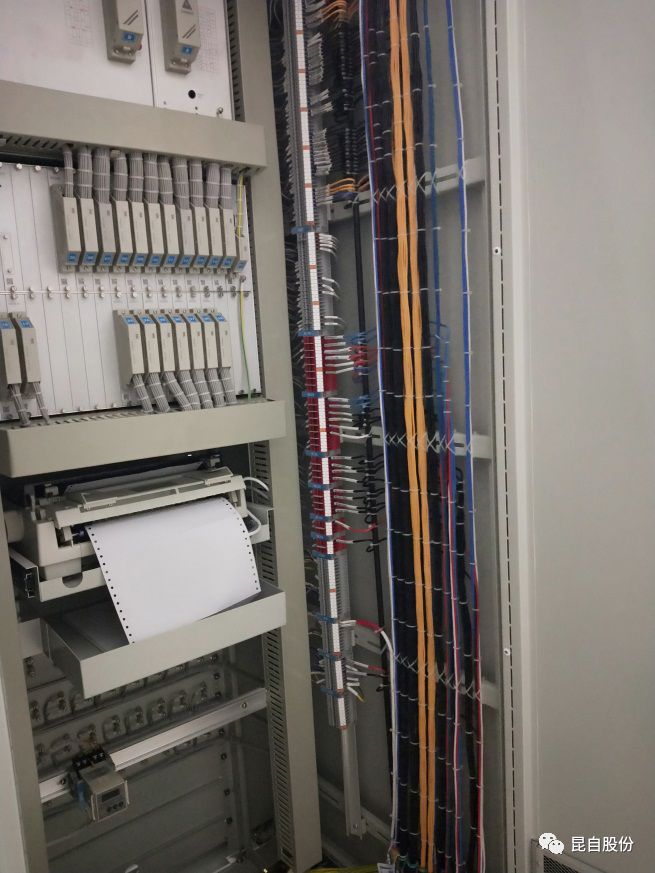

    微信圖片_20200506111958

    工信部網站備案號:滇ICP備15006392號-3
    Phone:400-8888-209
    昆明自動化成套集團股份有限公司 版權所有 技術支持:藍隊云
    ?
