一级特黄黄色网站_99精品视频只有精品高清1_av变态另类天堂无码_av网站在线嫩草影院

?
    當前位置:首頁 » 企業新聞 » 公司動態 » 正文

    【簡訊】對品質的堅守鑄就企業品牌!

    發布日期:2016-07-08 瀏覽:2013


    核心提示:解決困難越多的人,越善于解決困難。勝任力往往是在解決困難的過程中,不斷增強的!

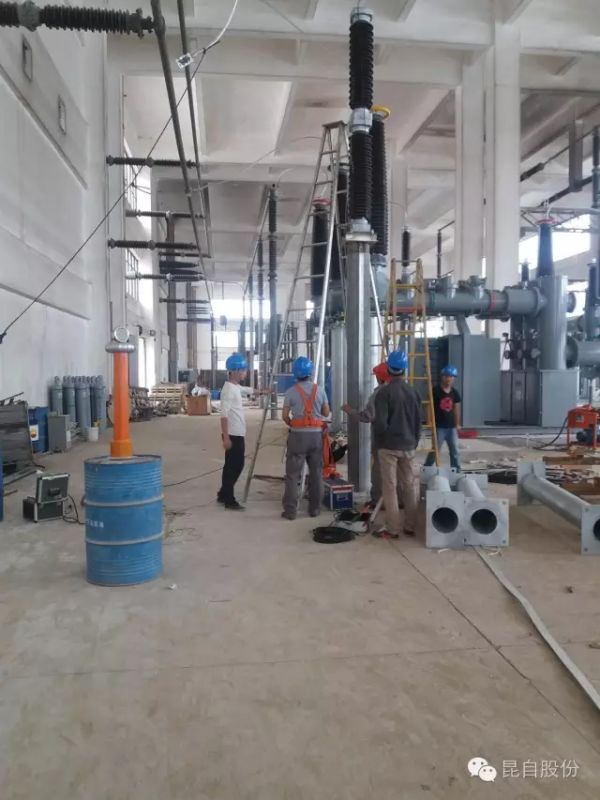

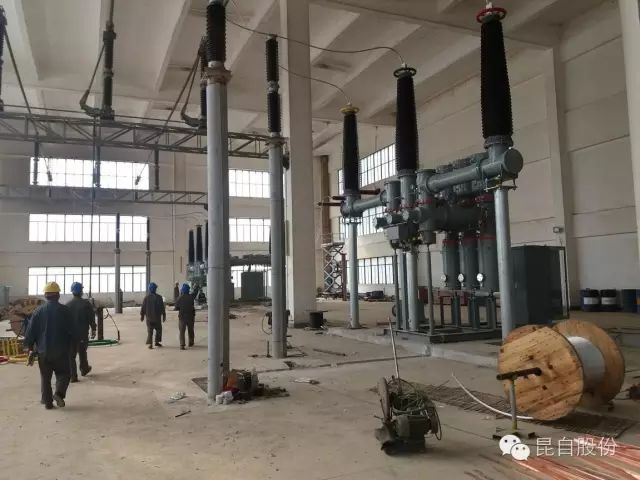

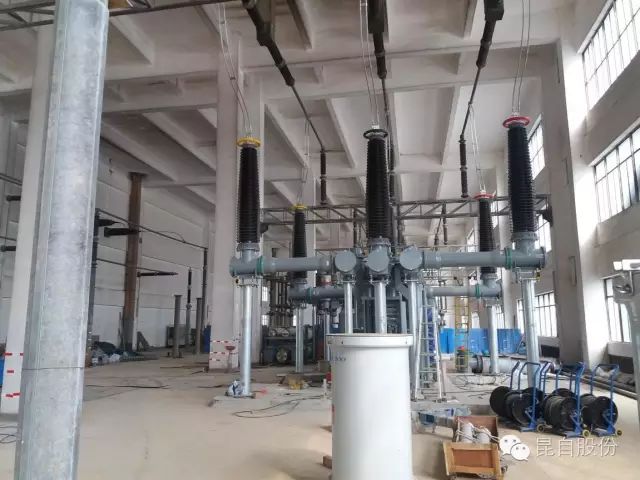

           昆自集團承建的220kV天安化工總降變電站220kV改造工程包括:改建220kV間隔的7個HGIS間隔設備,含土建施工、一次二次電氣設備安裝、高壓試驗及保護調試、投產;改建濾波變壓器2臺,含土建施工、一次二次電氣設備安裝、高壓試驗及保護調試、投產;改建進線間隔增設避雷器6臺,電壓互感器2臺,含土建施工、一次二次電氣設備安裝、高壓試驗及保護調試、投產;計量,綜自,五防,通信數據接入原系統,并調試投產。
    變電站改造,電力一次、二次設備安裝,電力調試
           為確保供電及工廠個項生產任務有序開展,本工程分為三個分部進行施工,第一個階段施工:220kVⅡ段母線配電設備及分段間隔設備改造施工,計劃工期45天;第二階段施工:220kV一段母線配電設備改造施工,計劃工期40天;第三階段施工:1#、2#濾波變壓器改造施工,計劃工期30天。
    變電站改造,電力一次、二次設備安裝,電力調試
           本工程自2016年6月1日正式開工以來,各項工作如期開展,截止目前為止第一階段改造施工主體設備安裝已經結束,正在有序進行交接試驗及調試工作,盡管在施工過程中存在很多困難,但項目部不斷協調,并及時更新施工技術方案,解決實際困難,使工程進度不斷向前推進。
           解決困難越多的人,越善于解決困難。勝任力往往是在解決困難的過程中,不斷增強的!昆自集團28年對電力工程品質的堅守,致力于為客戶提供一站式的電力工程解決方案,絕對是您值得信賴的伙伴。
    變電站改造,電力一次、二次設備安裝,電力調試

    工信部網站備案號:滇ICP備15006392號-3
    Phone:400-8888-209
    昆明自動化成套集團股份有限公司 版權所有 技術支持:藍隊云
    ?
