昆自集團“曲靖株木山150MW風電項目”正式開工發布日期:2016-03-15 文/工程公司于文敏瀏覽:1901
核心提示:為了確保電力工程施工質量,昆自集團株木山150MW風電項目部嚴格按照相關質量標準做好前期施工準備工作。

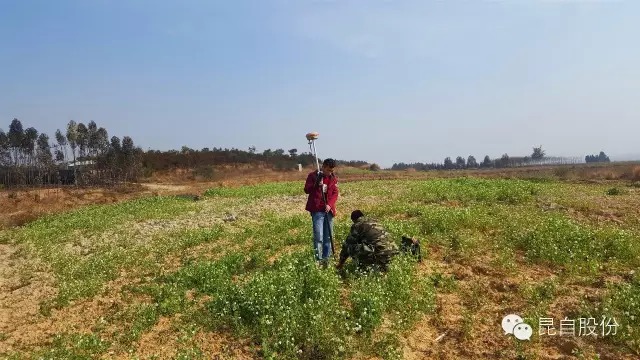

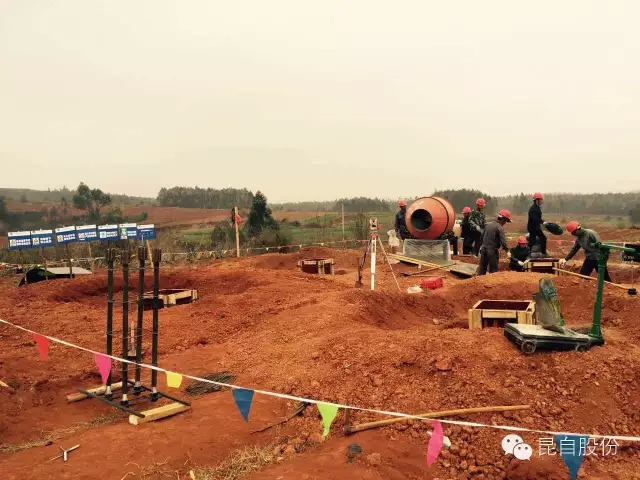

昆自集團中標承建的曲靖株木山150MW風電項目工程項目正式開工。根據昆自集團曲靖株木山150MW風電項目工程項目管理部介紹,項目部工作人員全部到位,前期基礎工作準備充分,項目于3月1日正式開工,目前株木山風電送出線路開始澆筑第一基。 曲靖株木山150MW風電項目工程送出線路全線共29基塔,其中越州境23基,海寨林場境3基,東山鎮3基。線路起點株木山升壓站,終點T接至越東營—小沖溝110kV線,全線長約10km。 為了確保電力工程施工質量,項目部嚴格按照相關質量標準做好前期施工準備工作。前期施工準備主要為征地和設計工作。到2016年2月底,曲靖株木山150MW風電項目工程送出線路設計工作、繪制設計圖紙、線路復測工作、基礎交樁等基礎工作均已完成。 同時,項目完成水保、環評及線路核準工作,完成林地勘察手續海寨林場報件工作;以及項目塔基基礎所用的砂、石和水泥的取樣送檢工作已完成,并于2月19日已拿到原材料分析和基礎混凝土配合比實驗報告。 據介紹,曲靖株木山150MW風電項目工程計劃于2016年03月01日開工,2016年06月30日竣工。
|
