電力工程項目部安全和檔案管理現場檢查(維西托巴)發布日期:2015-10-27 瀏覽:2230
核心提示:集團公司安全監察部于2015年10月20日對維西托巴工程項目部進行了檢查,根據安全管理檢查表所列10大項內容進行逐項檢查,檢查內容涵蓋資料歸檔、安全文明施工措施等。工程概況維西托巴工程項目部負責中國華能瀾滄江托巴水電站施工變電站的施工任務。
集團公司安全監察部于2015年10月20日對維西托巴工程項目部進行了檢查,根據安全管理檢查表所列10大項內容進行逐項檢查,檢查內容涵蓋資料歸檔、安全文明施工措施等。
維西托巴工程項目部負責中國華能瀾滄江托巴水電站施工變電站的施工任務。
我項目部負責的施工內容主要有兩大塊: 1.變電站房建和機電設備安裝施工: ①110kV托巴施工變電站土建施工; ②110kV托巴施工變電站設備安裝調試; ③110kV托巴施工變對側220kV維西變擴建1個110kV維托線間隔(維西部分)。 2.變電站110kV電源進線線路(包括A線和B線兩條線)施工。

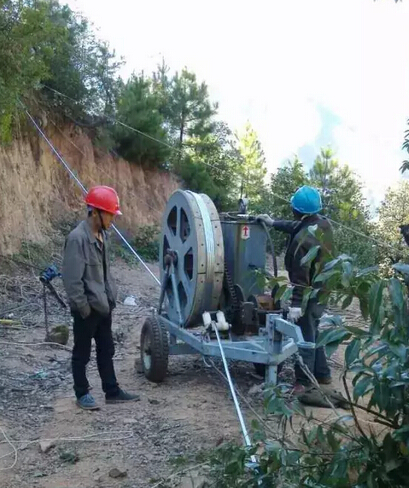

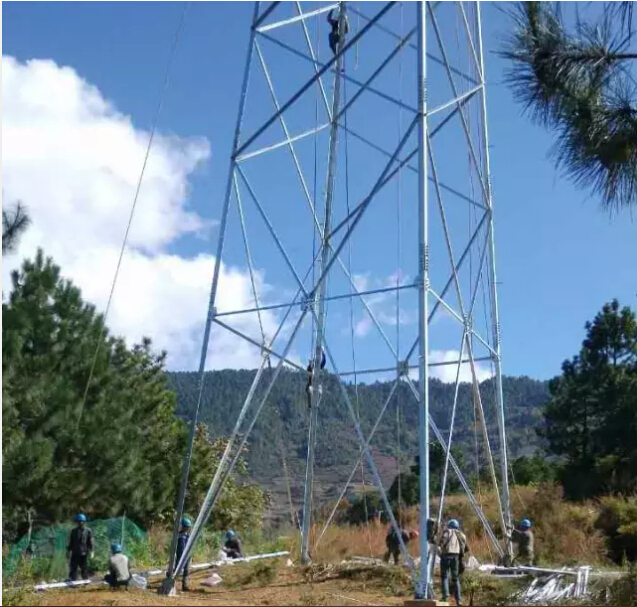

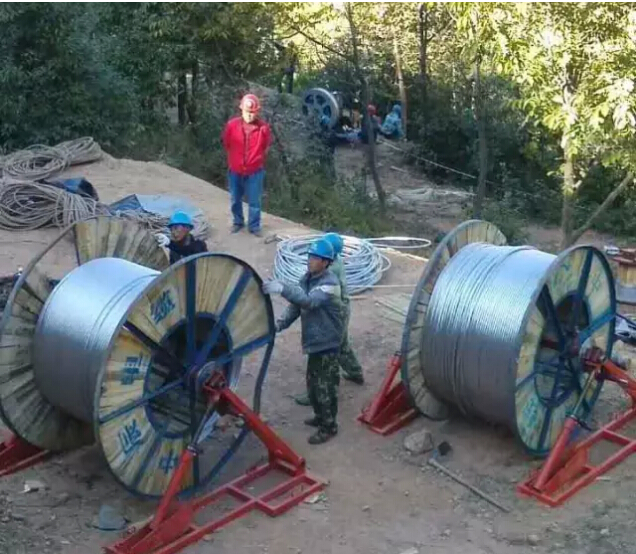

1.復測、分坑、協調征地、基礎開挖工作; 2.基礎澆筑、基礎回填、接地工作; 3.線路鐵塔組立工作; 4.線路導線展放、光纜展放、緊線施工; 5.線路部分附件安裝; 整個線路工程施工,計劃2015年11月底完成。 現場檢查 根據安全管理檢查表所列10大項內容進行逐項檢查; 該項目部安全生產責任制度建立健全,有施工組織設計及專項施工方案,安全技術交底、安全檢查、安全教育、應急救援、安全標志等方面的工作也正常進行,確保了前一段的施工安全進行。上墻的流程、圖表比較規范,辦公場所比較整潔。
